Przebudowa przyłącza Elektroenergetycznego
ampirion – Kompleksowe usługi elektryczne
Przebudowa przyłącza elektroenergetycznego NIEMODLIN
Przebudowa przyłącza i wyniesienie licznika na zewnątrz
Kompleksowa modernizacja przyłącza elektrycznego dla klienta indywidualnego
Na zlecenie klienta wykonaliśmy przebudowę przyłącza elektroenergetycznego, która obejmowała:
- wyniesienie licznika na zewnątrz budynku,
- wymianę wewnętrznej linii zasilającej (WLZ),
- zwiększenie mocy przyłączeniowej i umownej,
- przejście z zasilania jednofazowego na trójfazowe.
Dzięki tej modernizacji właściciel zyskał bezpieczniejszą i wygodniejszą instalację, a także możliwość podłączenia urządzeń wymagających zasilania trójfazowego, co zwiększa funkcjonalność i możliwości energetyczne budynku.

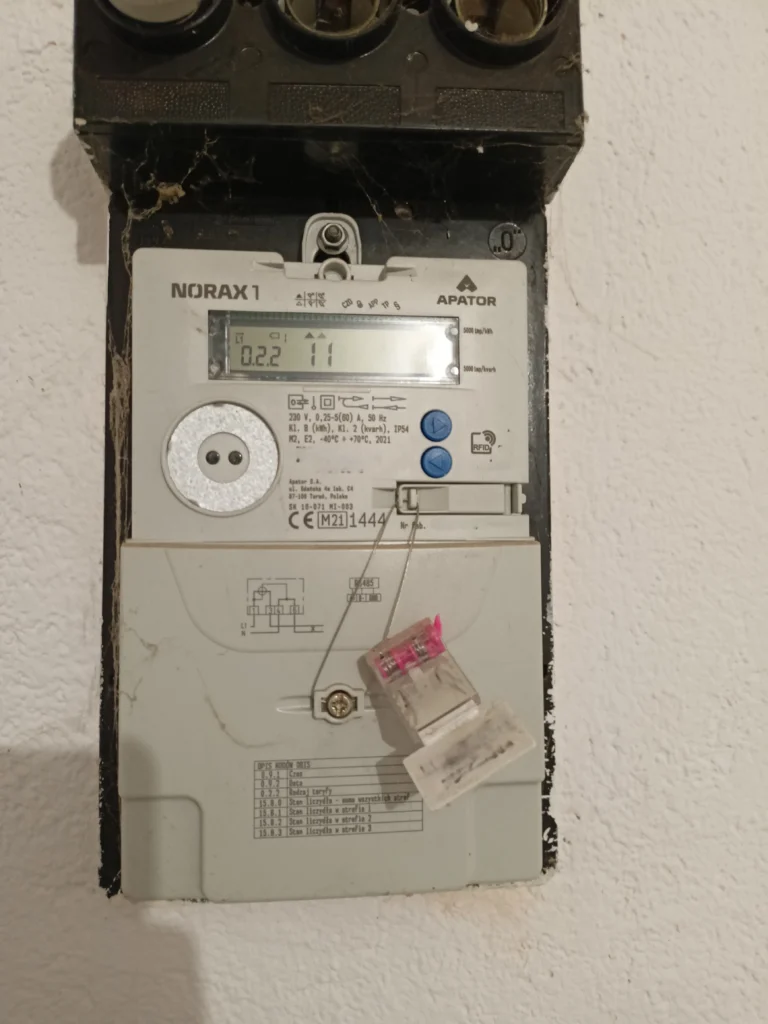

Stan istniejący instalacji przed modernizacją
Podczas oględzin stwierdziliśmy, że dotychczasowe przyłącze wykonane było z aluminiowych przewodów prowadzonych po drewnianej konstrukcji dachu.
Izolacja przewodów była zużyta i odchodząca, co nie spełniało obecnych norm bezpieczeństwa i stanowiło poważne zagrożenie pożarowe.
Modernizacja była więc konieczna, aby:
- wyeliminować ryzyko awarii,
- zmniejszyć prawdopodobieństwo powstania pożaru,
- zapewnić instalacji bezpieczną i niezawodną pracę przez kolejne lata.
Dodatkowym problemem było to, że haki przyłącza napowietrznego były zamontowane bardzo blisko ściany, co uniemożliwiało klientowi wykonanie ocieplenia elewacji.
W ramach modernizacji zamontowaliśmy nowy hak, odsunięty od elewacji, aby przewody znalazły się w bezpiecznej odległości, a klient mógł bez przeszkód wykonać docieplenie budynku w przyszłości.
Minimalna przerwa w dostawie energii
Dzięki dokładnemu zaplanowaniu kolejności działań, przerwa w dostawie prądu trwała zaledwie 1 godzinę.
Większość prac wykonaliśmy bez wyłączania zasilania, a finalne przełączenie na nową instalację odbyło się sprawnie i bezpiecznie.
W przypadku obiektów, w których przerwa w dostawie energii nie jest możliwa, np. w firmach, sklepach czy gospodarstwach rolnych, dysponujemy agregatem prądotwórczym, który pozwala utrzymać ciągłość zasilania przez cały czas trwania prac.
Etapy realizacji przebudowy przyłącza
Poniżej przedstawiamy, jak wyglądał cały proces – od pierwszego spotkania z klientem, aż po finalne podłączenie do sieci Tauron Dystrybucja.
Spotkanie z klientem i ustalenie szczegółów
Na początku spotkaliśmy się z klientem na miejscu inwestycji, aby omówić jego potrzeby i ustalić:
- lokalizację nowego złącza pomiarowego na elewacji budynku,
- miejsce montażu nowej rozdzielnicy głównej wewnątrz obiektu,
- trasę prowadzenia nowej linii WLZ.
Dzięki temu mogliśmy zaplanować instalację tak, aby była wygodna w obsłudze, bezpieczna i zgodna z wymaganiami Tauron Dystrybucja.


Przygotowanie wniosków i formalności
Na podstawie ustaleń przygotowaliśmy kompletną dokumentację techniczną oraz niezbędne wnioski.
Zajęliśmy się również:
- zgłoszeniem planowanej przebudowy,
- uzgodnieniem terminu realizacji z Tauron Dystrybucja,
- przygotowaniem dokumentacji odbiorczej po zakończeniu prac.
Dzięki temu klient nie musiał zajmować się formalnościami – wszystko wykonaliśmy w jego imieniu.
Wykonanie uziemienia i Przygotowanie instalacji
Prace rozpoczęliśmy od wykonania uziemienia pionowego (szpilkowego), które jest kluczowe dla ochrony przeciwporażeniowej.
Jednocześnie przygotowaliśmy miejsce pod montaż nowych elementów przyłącza oraz poprowadzenie WLZ, co pozwoliło sprawnie przejść do kolejnych etapów.
Montaż nowej rozdzielnicy głównej
We wnętrzu budynku zamontowaliśmy nową rozdzielnicę główną, wyposażoną w nowoczesne zabezpieczenia, spełniające aktualne normy.
Dzięki temu instalacja jest bezpieczna, funkcjonalna i przygotowana do dalszej rozbudowy w przyszłości.

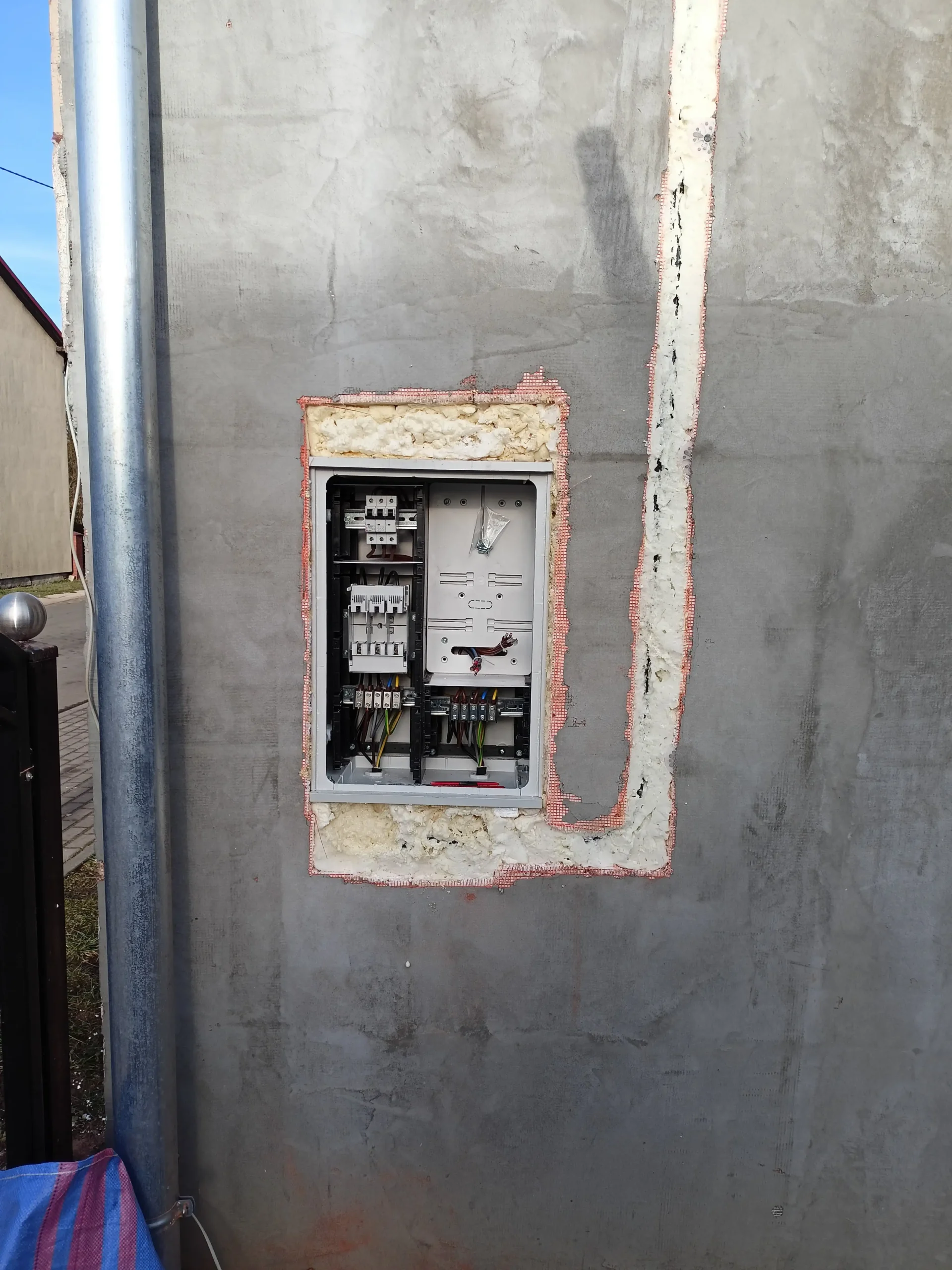

Osadzenie złącza pomiarowego i Wprowadzenie wlz
Na elewacji budynku zamontowaliśmy nowe złącze pomiarowe, które zostało osadzone na odpowiedniej wysokości, zgodnie z obowiązującymi normami i standardami Tauron Dystrybucja.
Złącze zostało wyposażone w niezbędne zabezpieczenia, zapewniające prawidłową ochronę instalacji oraz łatwy dostęp dla pracowników operatora sieci.
Wewnątrz złącza podłączyliśmy kable zasilające, a także nową wewnętrzną linię zasilającą (WLZ), prowadząc ją bezpośrednio do rozdzielnicy głównej w budynku.
Montaż nowego haka przyłącza napowietrznego
Dotychczasowe haki były zamontowane zbyt blisko ściany, co uniemożliwiło klientowi ocieplenie elewacji.
Zamontowaliśmy nowy hak, odsunięty od budynku, co zapewniło:
- bezpieczną odległość przewodów od elewacji,
- możliwość bezproblemowego wykonania docieplenia budynku.
Stare mocowania pozostawiliśmy do momentu realizacji elewacji – zostaną zdemontowane przez ekipę budowlaną.


Podłączenie zasilania na nową instalację
Na zakończenie wykonaliśmy przełączenie zasilania.
Przerwa w dostawie energii trwała około 60 minut, podczas których:
- odłączyliśmy stare przyłącze i licznik,

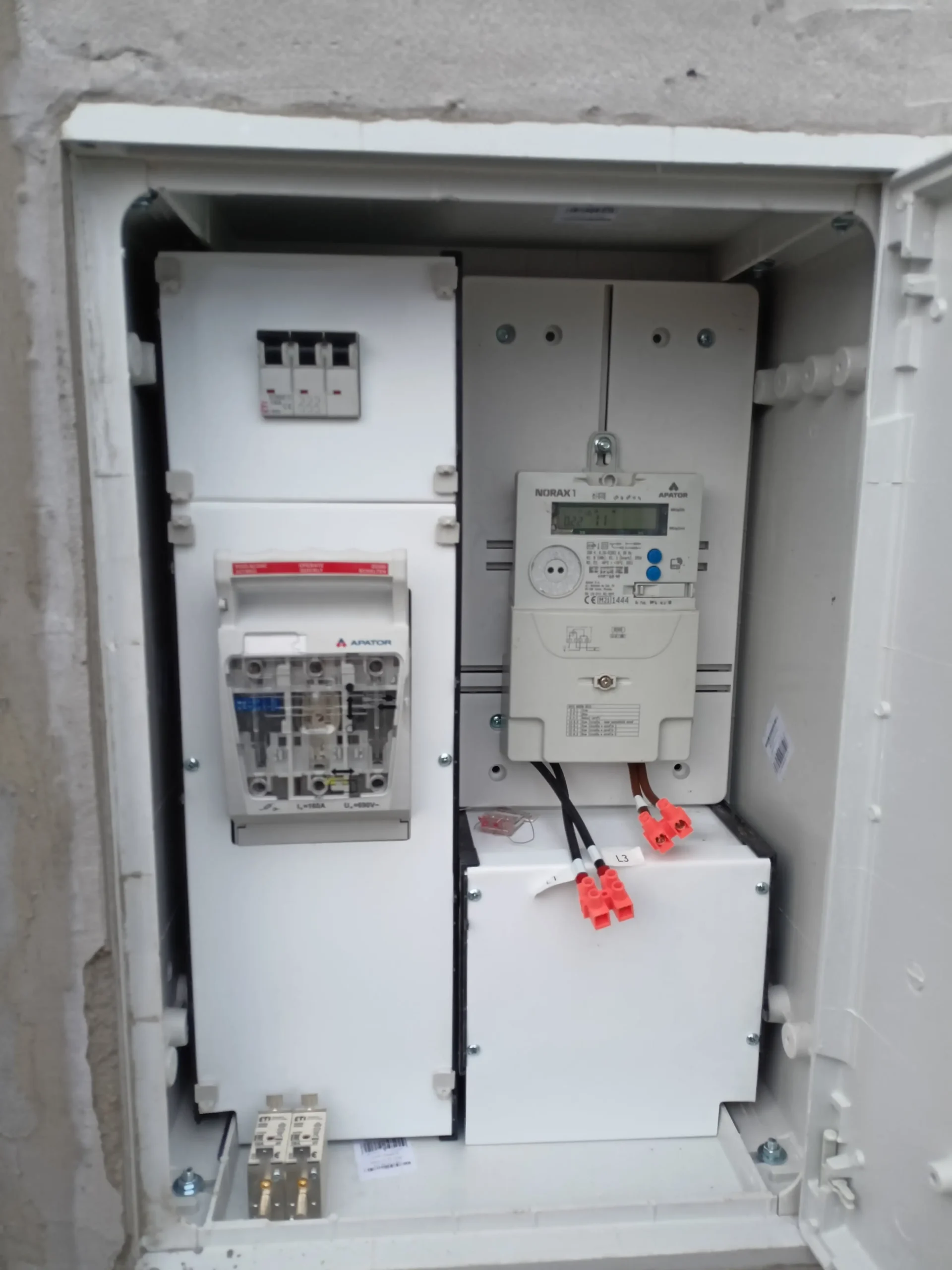

- zamontowaliśmy licznik w nowym złączu pomiarowym,
- podłączyliśmy nowy kabel do sieci napowietrznej Tauron Dystrybucja,
- przeprowadziliśmy kontrolę wszystkich połączeń przed uruchomieniem.
Efekt końcowy modernizacji
Po zakończeniu modernizacji klient zyskał:
- bezpieczne i nowoczesne przyłącze,
- licznik wyniesiony na zewnątrz, co ułatwia odczyty i kontrole,
- instalację zgodną z aktualnymi normami Tauron Dystrybucja,
- możliwość wykonania docieplenia elewacji bez ryzyka uszkodzenia przewodów,
- minimalną przerwę w dostawie energii – tylko 1 godzinę,
- zasilanie trójfazowe, umożliwiające korzystanie z bardziej wymagających urządzeń.
Skontaktuj się z nami
Planujesz modernizację przyłącza elektroenergetycznego?
Skontaktuj się z nami – zajmiemy się wszystkim: od formalności z Tauron Dystrybucja, przez montaż i pomiary, aż po przekazanie kompletnej dokumentacji odbiorczej.
